文章核心观点 - 猇亭区在“十四五”期间通过传统产业升级、新兴产业壮大和未来产业培育的梯次发展格局,推动新能源及高端装备产业实现从“跟跑”到“并跑”再到“领跑”的跨越,成为区域经济高质量发展的强劲引擎 [1][10] 传统产业升级 - 宜化化机投资50.8亿元建设化工装备智能制造项目,分三期推进,整体投产后将成为华中地区最大的化工装备制造基地 [3] - 宜化化机项目是湖北省首例50G-PON万兆工厂试点,数字化升级使供应链流转效率提升50%,整体生产效率提升30%以上 [3] - 起帆电缆自2020年落户后组建海底电缆研发团队,2024年实现单根220千伏海缆连续生产最高达35千米的重大突破,同年交付总长约200千米的220千伏及以下海底电缆 [3] - 国诚涂镀板启动100万吨产能提升技改项目,年产量从46万吨增至72万吨,营收从19.6亿元攀升至44亿元,家电板用钢、汽车零部件用钢等高端品类占比达45% [5] 新兴产业壮大 - 广汽传祺宜昌基地在“十四五”期间产量持续攀升,截至2025年底累计产销量突破49万辆,先后斩获“中国汽车行业标杆智能工厂”等殊荣,智能化水平行业领先 [5] - 贝迪克凌云(宜昌)飞机维修工程有限公司已成长为中部地区最大的民航飞机维修改装基地,初步建立起飞机维修、改装、拆解及航材利用的循环产业链 [7] - 远景动力落地总投资242亿元的智能锂电池生产基地项目,从2025年10月9日签约至10月27日开工仅用18天,计划2026年7月实现首颗电芯下线,力争实现“300天建成投产” [7] 未来产业培育 - 猇亭区以低空经济作为未来产业培育的核心突破口,精准招引龙头企业,推动广东高域、斯塔娜等重点项目落地 [7] - 广东高域飞行汽车华中基地项目于2025年6月落户猇亭,是该公司在广州总部之外布局的首个重要战略基地,实现了猇亭飞行汽车制造“零的突破”,将打造集“智能制造、展销维保、空地联营”于一体的区域低空经济标杆基地 [8] - 宜昌斯塔娜航空科技有限公司是国内低空经济核心零部件制造领军企业,专注于复合材料螺旋桨,是国内唯一取得美国FAA和中国CAAC双项认证的自主品牌螺旋桨生产企业,累计13款螺旋桨随整机通过民航局适航审定 [8]

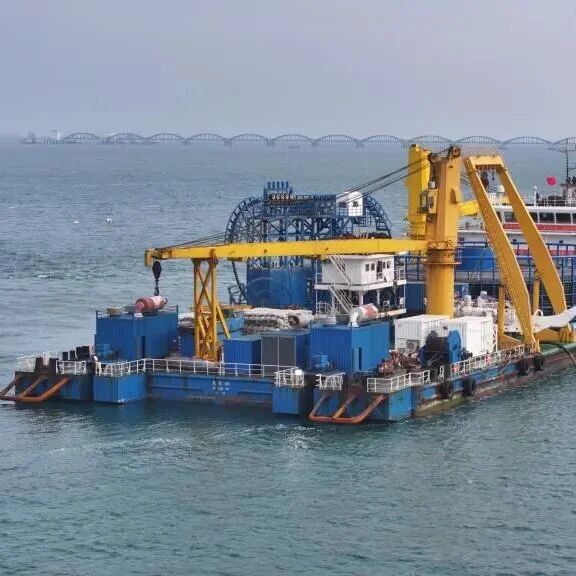

御风未来获颁中型复合翼无人驾驶航空器型号合格证;俄宣布到2030年前研制出核动力航天发动机原型丨智能制造日报
创业邦· 2026-01-05 11:10
交通与重载铁路技术 - 世界首次3.5万吨级重载群组列车开行试验成功,实现了无需物理连接的“虚拟连挂”,攻克了长期制约重载铁路发展的世界性技术难题 [2] 电力基础设施与海缆工程 - 国内首条采用国产绝缘材料的220千伏海底电缆完成敷设,长度达44.8公里,是南方电网广西北部湾首个跨海联网工程的关键环节 [2] - 该220千伏涠洲岛跨海联网工程由南方电网广西电网公司投资8.58亿元建设,包括在涠洲岛新建1座220千伏变电站和1回220千伏线路接入大电网 [2] 航天与核能技术 - 俄罗斯国家原子能集团公司计划在2030年前研制出兆瓦级核动力航天发动机原型,该项目与俄国家航天集团在月球轨道站项目上合作 [2] - 俄罗斯国家原子能公司2025年海外订单总额增至2000亿美元,来自海外项目的收入达到165亿美元 [2] - 该公司在加里宁格勒州和新莫斯科地区建设的两座电池工厂将于2026年投入商业运营,每年可为10万辆汽车供应充电电池 [2] 无人驾驶航空器 - 御风未来旗下150公斤级E40H民用无人驾驶航空器系统获得型号合格证,这是全球中型复合翼及混合动力无人机中首款满足适航要求的产品,也是新版民用航空法颁布后中国首个取得型号合格证的无人驾驶航空产品 [2]
北部湾首条220千伏海底电缆完成敷设
广西日报· 2026-01-04 10:38
项目概况与进展 - 项目为南方电网220千伏涠洲岛跨海联网工程 其最关键环节即海缆敷设已于2025年12月31日完成施工[1] - 海缆为国内首条采用国产绝缘材料的220千伏海底电缆 长度达44.8公里[1] - 海缆敷设工作于2025年12月16日启动 历时16天完成 敷设船承载的重达近7000多吨海缆被铺设至北部湾海底[2] 投资与建设内容 - 项目由南方电网广西电网公司投资 总投资额为8.58亿元[2] - 工程建设内容包括在涠洲岛新建1座220千伏涠洲变电站 以及新建1回220千伏线路连接至北海的220千伏墩海站[2] - 后续将进行变电站保护联调、海陆电缆驳接等施工 整体工程预计于2026年1月中下旬启动验收投运[2] 项目影响与意义 - 工程投运后 涠洲岛电网供电能力将从3.5万千瓦大幅提升至16.1万千瓦[2] - 届时涠洲岛将用上来自广西主电网的电能 其中清洁能源装机占比超过70%[2] - 工程将满足海岛绿色发展需求 支撑文旅产业发展 并增进民生福祉[2] - 该工程还可承载海岛附近海上风电的并网需求 为未来北部湾海上风电提供关键的送出通道[2]
北部湾跨海联网工程开始敷设海缆
新华社· 2025-12-22 10:56
项目概况 - 项目为北部湾首条跨海联网工程——南方电网220千伏涠洲岛跨海联网工程 于12月16日正式开始敷设海底电缆 [1] - 工程总投资约8.58亿元 线路自北海220千伏墩海变电站起 至220千伏涠洲变电站止 [1] - 工程最复杂关键的环节是敷设44.8公里的海底电缆 海缆敷设作业将持续15天 [1] - 工程预计于2026年1月中旬启动验收投运 [1] 技术意义 - 该工程是国内首条使用国产绝缘材料的220千伏海底电缆 [1] - 工程投运后 将结束涠洲岛供电“孤网运行”的历史 [1] 效益影响 - 工程投运后 涠洲岛上供电能力将从3.5万千瓦大幅提升至16.1万千瓦 [1]

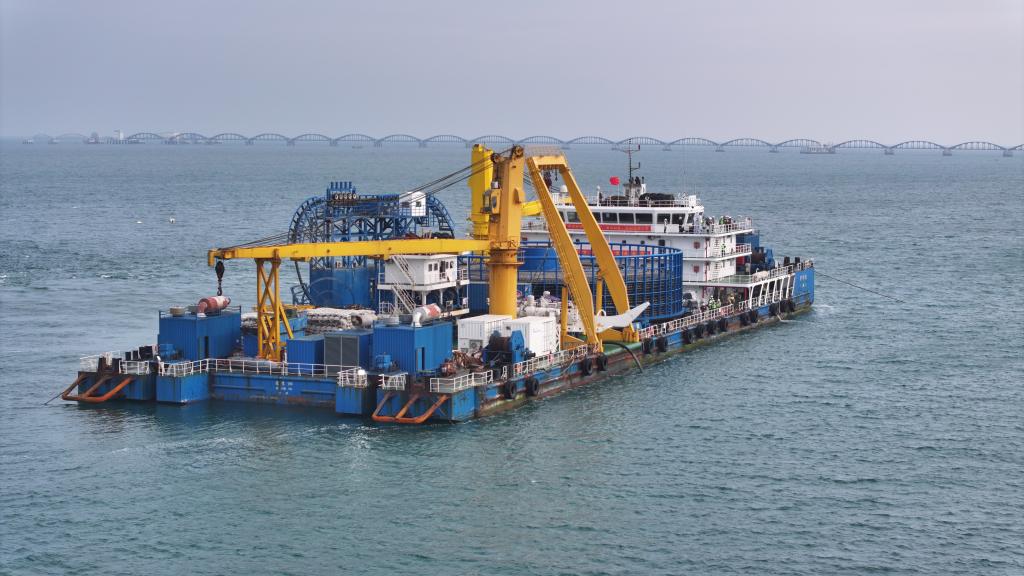

首条国产绝缘材料海底电缆在涠洲岛海域敷设
广西日报· 2025-12-17 11:33
项目概况 - 项目为广西北部湾首条跨海联网工程,即南方电网220千伏涠洲岛跨海联网工程,由南方电网广西电网公司投资建设,总投资约8.58亿元 [3] - 工程线路自北海220千伏墩海变电站起,至220千伏涠洲变电站止,其中最复杂关键的环节是敷设44.8公里的海底电缆 [3] - 工程计划于2026年1月中旬启动验收投运,届时将结束涠洲岛供电“孤网运行”的历史 [5] 技术与施工 - 工程首次采用自主可控的交联聚乙烯绝缘材料,制造了大长度220千伏三芯海缆(含工厂接头),是国内首条使用国产绝缘材料的220千伏海底电缆,破解了电缆行业“卡脖子”技术难题 [3] - 敷设作业船配备了全回转自动控制功能系统、海缆埋深检测系统等全自动化设备,可实时控制航行、敷设状态及张力,避免损伤电缆,实现海底施工全程可观可测可控 [4] - 施工团队采用了“水平定向钻穿管+海缆敷埋+铸铁套管+混凝土联锁排”的综合保护方案,减少了航道疏浚工程量约6万立方米 [4] - 海缆敷设作业涉及多种保护形式,技术难度大、施工要求高,且北部湾现有管线多、海况复杂 [3] 环境与创新 - 海缆敷设途经北部湾二长棘鲷长毛对虾国家级水产种质资源保护区、涠洲岛周边珊瑚礁等敏感区域,对绿色施工和技术创新提出更高要求 [4] - 工程在材料、施工设备及保护方案上均体现了技术创新,以应对复杂海况和环境保护要求 [3][4]
打造能源新支点,北部湾首个跨海联网工程海底电缆开始敷设
央视新闻客户端· 2025-12-17 10:10
项目概况与意义 - 12月16日,南方电网220千伏涠洲岛跨海联网工程开始敷设海底电缆,这是北部湾首条跨海联网工程 [1] - 该工程是国内首条使用国产绝缘材料的220千伏海底电缆 [1] - 工程投运后,将结束涠洲岛供电“孤网运行”的历史 [1] 经济效益与成本节约 - 工程投运后,以岛上民宿为例,旺季每小时300元的柴油发电成本将被稳定的电网供电取代,经营负担大幅降低 [4] 环境效益与减排 - 根据测算,工程投运后,按照燃气发电的碳排放计算,可减少二氧化碳排放4318吨 [4] - 工程节能降碳效果显著 [4] 未来能源整合潜力 - 工程可承载海岛附近海上风电并网需求,为未来北部湾海上风电提供关键送出通道 [6] - 工程旨在打造向海图强的能源新支点 [6] 区域发展影响 - 工程将为广西向海经济发展注入强劲动力 [1]
北部湾首条,开始敷设海底电缆
中国能源报· 2025-12-16 20:33
项目概况 - 北部湾首条跨海联网工程——南方电网220千伏涠洲岛跨海联网工程于12月16日开始敷设海底电缆 [1] - 工程由南方电网广西电网公司投资建设,总投资约8.58亿元 [3] - 工程线路自北海220千伏墩海变电站起,至220千伏涠洲变电站止 [3] 技术突破与工程细节 - 工程最复杂关键的环节是敷设44.8公里的海底电缆 [3] - 该海缆是国内首条使用国产绝缘材料的220千伏海底电缆 [1] - 海缆由南方电网科学研究院、南方电网广西电网公司、浙江万马高分子材料集团有限公司和江苏亨通高压海缆有限公司等单位联合研制 [3] - 在国产电缆绝缘连续挤出抗焦烧技术等方面取得重大突破 [3] - 海缆敷设将持续15天,预计2026年1月中旬启动验收投运 [3] 项目影响与意义 - 工程投运后将结束涠洲岛供电“孤网运行”的历史,使其24小时用上陆地大网电 [1][3] - 将彻底解决岛上公共电源不足问题,满足用电需求 [3] - 涠洲岛上供电能力将从3.5万千瓦提升至16.1万千瓦 [3] - 按照燃气发电的碳排放计算,工程投运后每年可减少二氧化碳排放4318吨 [3] - 工程可承载海岛附近海上风电并网需求,为未来北部湾海上风电提供关键送出通道 [3]
北部湾首条跨海联网工程开始敷设海底电缆
新华社· 2025-12-16 15:53
项目概况 - 北部湾首条跨海联网工程——南方电网220千伏涠洲岛跨海联网工程于12月16日开始敷设海底电缆 [1] - 工程由南方电网广西电网公司投资建设,总投资约8.58亿元 [2] - 工程线路自北海220千伏墩海变电站起,至220千伏涠洲变电站止 [2] 技术突破与供应链 - 该工程是国内首条使用国产绝缘材料的220千伏海底电缆 [1] - 海缆由南方电网科学研究院、南方电网广西电网公司、浙江万马高分子材料集团有限公司和江苏亨通高压海缆有限公司等单位联合研制 [2] - 在国产电缆绝缘连续挤出抗焦烧技术等方面取得重大突破 [2] 工程进展与影响 - 工程最复杂关键的环节是敷设44.8公里的海底电缆 [2] - 海缆敷设将持续15天,预计2026年1月中旬启动验收投运 [2] - 工程投运后将结束涠洲岛供电“孤网运行”的历史,使其24小时用上陆地大网电 [1][2] - 工程投运后,涠洲岛上供电能力将从3.5万千瓦提升至16.1万千瓦 [2] - 按照燃气发电碳排放计算,工程每年可减少二氧化碳排放4318吨 [2] 战略意义与未来潜力 - 工程将彻底解决岛上公共电源不足问题,满足用电需求 [2] - 工程可承载海岛附近海上风电并网需求,为未来北部湾海上风电提供关键送出通道 [2] - 工程旨在打造向海图强的能源新支点 [2]
打造能源新支点 北部湾首个跨海联网工程海底电缆开始敷设
央视新闻· 2025-12-16 12:50
项目概况与意义 - 12月16日,南方电网220千伏涠洲岛跨海联网工程开始敷设海底电缆,这是北部湾首条跨海联网工程 [1] - 该工程将结束涠洲岛供电“孤网运行”的历史,为广西向海经济发展注入强劲动力 [1] - 工程投运后,可减少二氧化碳排放4318吨(按照燃气发电的碳排放计算)[4] 技术特点与经济效益 - 该工程使用的是国内首条采用国产绝缘材料的220千伏海底电缆 [1] - 以岛上民宿为例,工程投运后,旺季每小时300元的柴油发电成本将被稳定的电网供电取代,经营负担大幅降低 [4] 未来战略价值 - 该工程可承载海岛附近海上风电并网需求,为未来北部湾海上风电提供关键送出通道 [6] - 工程旨在打造向海图强的能源新支点 [6]
北部湾首个跨海联网工程海底电缆开始敷设
格隆汇· 2025-12-16 12:37
项目概况 - 南方电网220千伏涠洲岛跨海联网工程于12月16日开始敷设海底电缆 [1] - 该工程是北部湾首条跨海联网工程 [1] - 工程投运后将结束涠洲岛供电“孤网运行”的历史 [1] 技术亮点 - 该海底电缆是国内首条使用国产绝缘材料的220千伏海底电缆 [1] 经济与经营影响 - 以岛上民宿为例,旺季每小时300元的柴油发电成本将被稳定的电网供电取代,经营负担大幅降低 [1] - 工程投运后,按照燃气发电的碳排放计算,可减少二氧化碳排放4318吨 [1] 战略与行业意义 - 工程将为广西向海经济发展注入强劲动力 [1] - 工程可承载海岛附近海上风电并网需求,为未来北部湾海上风电提供关键送出通道 [1] - 工程将打造向海图强的能源新支点 [1]
