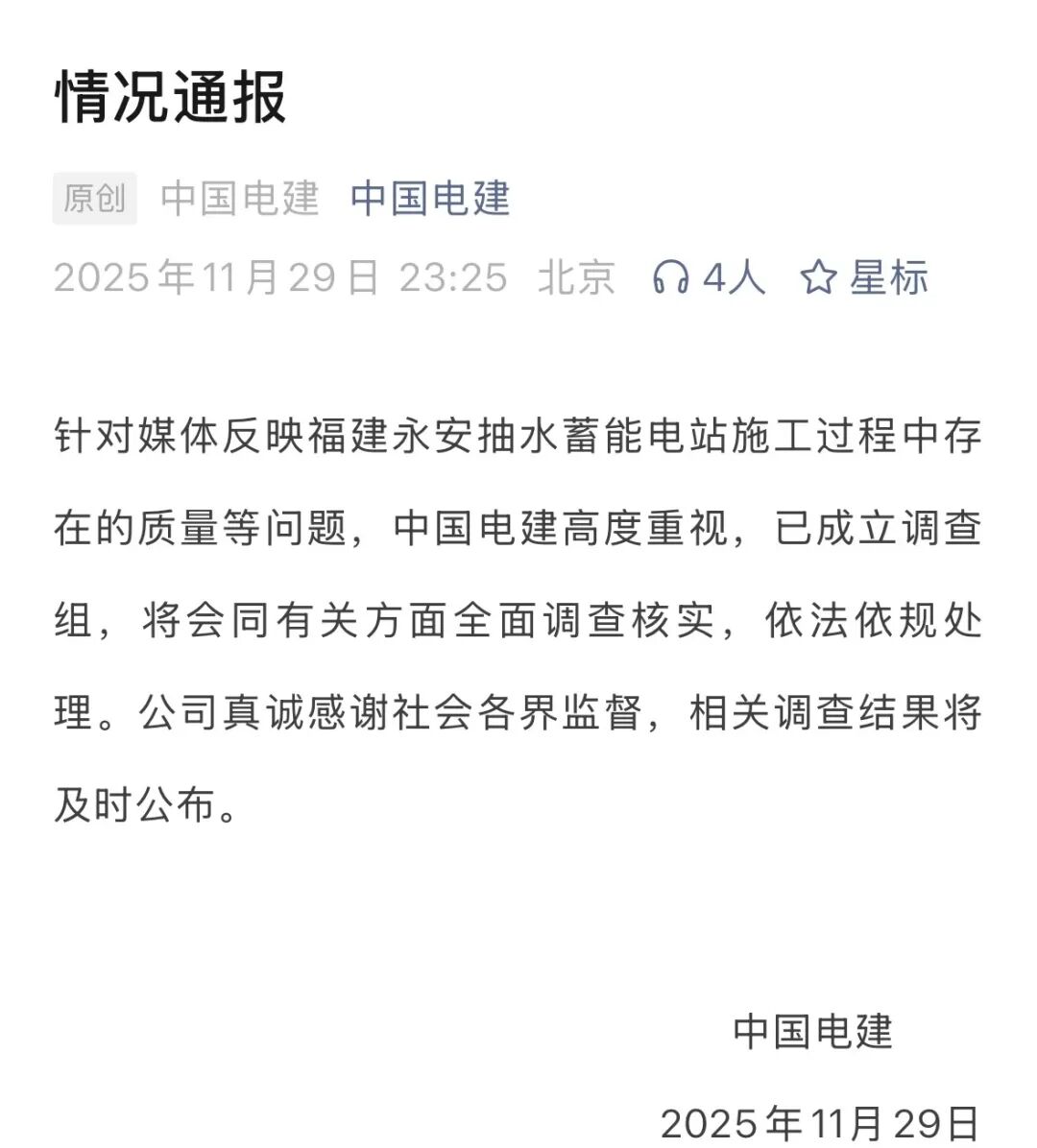

福建永安抽水蓄能电站项目被指偷工减料,国家相关部委和福建省已对71名涉事人员进行严肃追责问责
新京报· 2026-01-14 18:50
项目概况与问题定性 - 福建永安抽水蓄能电站项目总装机容量120万千瓦,总投资74.96亿元,建设单位为福建闽投永安抽水蓄能有限公司 [2] - 媒体反映的项目下水库坝肩边坡支护工程偷工减料问题经核查基本属实,问题涉及施工单位未按图施工、管理缺位及违法分包,监理单位责任落实不到位,建设单位管理不严格 [3] - 涉事的下水库工程施工标中标单位为中国水利水电第三工程局有限公司,中标价4.6亿元,其将部分工程分包给陕西旭峰建设劳务有限公司,分包价0.28亿元 [2] 具体工程质量问题与风险 - 下水库坝肩边坡支护工程存在锚筋桩、锚杆钢筋长度不足、焊接不规范、注浆量不足等问题,影响支护效果,可能导致边坡失稳 [4] - 右岸坝肩在极端工况下可能发生约1000立方米的塌方,大部分塌方体将堆积在宽12.8米至16米的坝肩公路上,导致场内交通道路受阻,少量岩土体可能掉落坝顶或进入下水库 [4] - 核查工作组对另一处由水电十六局承建的边坡进行了检测,其锚筋桩无损检测和拉拔试验结果合格,此前该边坡滑塌被第三方评估为强降雨引发的自然灾害 [6] 涉事单位追责与处罚情况 - 国家能源局责成中国电建对相关责任人员进行严肃处理,对施工单位水电三局、监理单位华东咨询公司的多名项目及公司管理人员给予撤职、降职、记过等党纪政务处分,共计涉及71名涉事人员 [1][7][8][9] - 监管机构依据相关法规对水电三局、华东咨询公司、陕西旭峰公司及建设单位永安抽蓄公司进行行政处罚,并对主要责任人员处以罚款,罚款金额总计2000余万元 [10] - 建设单位永安抽蓄公司相关负责人因履职不力被追责问责,分别受到政务记过、党内警告、记大过、撤职等处分 [11] - 监理人员接受施工企业宴请和有偿陪侍情况基本属实,涉事监理人员已被解除劳动合同,涉事场所被责令停业整顿 [11] 行业监管与整改行动 - 中国电建已组织所属参与抽水蓄能工程建设的单位全部停止作业,开展排查整顿 [12] - 福建省正在组织对全省抽水蓄能电站建设工程开展排查,国家能源局正在组织对全国其他地方的抽水蓄能工程开展安全质量集中整治 [12] - 监管部门将对项目整改实行挂牌督办,确保所有问题整改到位,保障项目质量安全 [12]

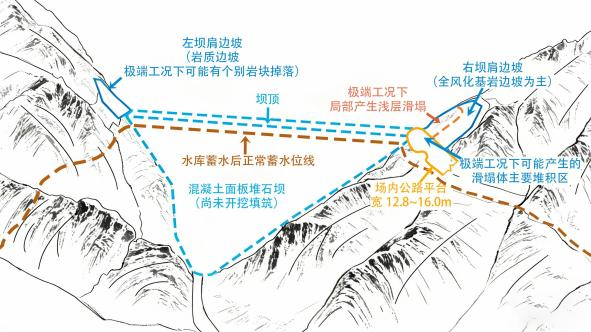

晚间公告|1月14日这些公告有看头
第一财经· 2026-01-14 18:21
多家公司发布股价异常波动及停牌核查风险提示 - 上纬新材股价自2025年7月以来累计涨幅较大,已严重脱离基本面,公司具身智能机器人业务仍处产品开发阶段,尚未量产及形成营收,市盈率显著高于行业平均水平,如股价进一步上涨将申请停牌核查 [2] - 光云科技股价显著偏离大盘指数,短期波动幅度较大,如未来股价进一步异常上涨,可能申请停牌核查,股票可能被上交所重点监控 [3] - 卓易信息股票连续十个交易日内收盘价格涨幅偏离值累计超过100%,属于严重异常波动,如未来股价进一步异常上涨,可能申请停牌核查 [5] - 友邦吊顶(10天8板)股价已严重偏离基本面,未来存在快速下跌风险,如股价进一步上涨,可能向深交所申请停牌核查 [8] 多家公司澄清热门概念业务现状及收入占比 - 人民网公告目前不涉及GEO业务,2025年前三季度营业收入和净利润分别同比下降3.29%和40.10% [6] - 新华网(3连板)公告其GEO业务尚未形成成熟的盈利模式,目前尚未形成收入 [9] - 烽火通信公告其低轨星载路由及星间激光通信业务的营业收入占公司营业收入比例不到1%,对公司利润贡献较小 [10] - 广哈通信公告在“商业航天”相关场景并未形成收入 [11] - 岩山科技公告其脑机接口及类脑智能业务的商业化仍处于起步阶段,尚未产生收入,具体产品尚未开始销售 [12] 重大资产重组及主业转型 - 五矿发展披露重大资产重组预案,拟置入五矿矿业和鲁中矿业100%股权,主营业务将转型为铁矿石的开采、选矿加工和铁精粉产品销售,公司股票于2026年1月15日复牌 [4] 多家公司发布2025年度业绩预告或快报 - 大有能源预计2025年净亏损17亿元(归属于母公司所有者的净利润) [13] - 中信银行2025年净利润706.18亿元,同比增长2.98%,资产总额101,316.58亿元 [14] - 中信证券2025年净利润300.51亿元,同比增长38.46%,营业收入748.3亿元,同比增长28.75% [15][16] - 沪硅产业预计2025年净亏损12.8亿元-15.3亿元,亏损同比扩大,300mm半导体硅片销量同比增长超25%,但单价下降致收入涨幅约15% [17] - 华正新材预计2025年度净利润2.6亿元—3.1亿元,同比扭亏,因收到土地房屋搬迁补偿款合计3.01亿元,预计增加税前净利润约2.2亿元 [18] - 金隅集团(三连板)预计2025年净亏损9亿元-12亿元,亏损同比扩大,水泥业务扭亏为盈,但房地产业务毛利率回落 [19] - 金海通预计2025年净利润1.60亿元-2.10亿元,同比预增104%-168%,因半导体封装测试设备需求增长,测试分选机产品销量实现较大提升 [19] - 曲美家居预计2025年净利润亏损7500万元-1.1亿元,亏损幅度同比收窄32.42%至53.92% [20] - 机器人预计2025年净利润为负值,年度经营业绩将出现亏损 [21] - 海格通信(3连板)预计2025年净利润为负值,年度经营业绩将出现亏损 [7] 重大合同签订 - 中国电建下属子公司签订伊拉克巴士拉海水淡化项目合同,合同金额约171.93亿元人民币,项目内容包括建造日产水量100万立方米的海水淡化厂及配套设施,工期为1350天的主体工程期 [21]
福建永安抽水蓄能电站项目被指偷工减料,官方通报
中国能源报· 2026-01-14 18:09
事件概述 - 国家能源局福建监管办公室通报,媒体反映的福建永安抽水蓄能电站项目存在偷工减料等问题基本属实,相关部委和福建省已对涉事人员严肃追责问责[1] 项目基本情况 - 项目位于福建省永安市小陶镇,总装机容量120万千瓦,总投资74.96亿元[2] - 建设单位为福建闽投永安抽蓄能有限公司[2] - 下水库工程施工标中标单位为中国水利水电第三工程局有限公司,中标价4.6亿元[2] - 水电三局将下水库坝肩边坡支护工程分包给陕西旭峰建设劳务有限公司,分包价0.28亿元[2] - 媒体反映的问题集中于下水库坝肩边坡支护工程的一部分,上、下水库大坝主体尚未开工[2] 核查发现的具体问题 - 施工单位水电三局存在现场管理缺位、未按图纸施工问题,包括擅自更改锚筋桩施工工艺,以及锚筋桩、锚杆的水泥砂浆饱满度和钢筋长度不满足设计规范[3] - 水电三局在关键工序作业时质检人员未全程在场,并存在未经建设单位认可的违法分包问题[3] - 监理单位浙江华东工程咨询有限公司存在质量监理责任落实不到位、执行监理制度不严格、未对部分关键工序实施全过程旁站监理等问题[3][4] - 建设单位永安抽蓄公司存在现场管理不严格问题[4] - 监理人员接受施工企业宴请和有偿陪侍的情况基本属实[12] 工程质量风险分析 - 下水库坝肩边坡存在的锚筋桩、锚杆问题将影响支护效果,可能导致边坡失稳[4] - 左岸坝肩为岩质边坡,极端工况下可能有个别岩块掉落[4] - 右岸坝肩以全风化基岩边坡为主,稳定性较差,极端工况下可能发生约1000立方米的塌方,大部分塌方体将堆积在宽12.8米至16米的坝肩公路上,导致场内交通受阻,少量岩土体可能掉落坝顶或进入下水库[4] - 通报指出不会发生危害性涌浪,不会影响大坝[4] - 针对另一施工单位中国水利水电第十六工程局承建边坡的核查显示,其锚筋桩经检测试验结果合格[6] - 核查未发现施工单位水电三局与监理单位华东咨询公司存在行政上下级或参股、联营等关系[6] 追责与处罚情况 - 中国电建对水电三局相关责任人进行严肃处理,包括对项目经理、常务副经理、副经理、总工程师等多人给予撤职、撤销党内职务处分,对安全总监、总审计师、副总经理等给予降职、记过等处分,另对36人给予相应组织或纪律处分[9] - 中国电建对监理单位华东咨询公司相关责任人进行处理,包括对总监理工程师给予政务撤职、撤销党内职务处分,对常务副总监、副总监给予撤职处分,对副总经理、党委书记等给予免职、记大过等处分,另对12人给予相应处理[10] - 国家能源局福建监管办公室依据法规对水电三局、华东咨询公司、陕西旭峰公司、永安抽蓄公司及相关责任人员进行行政处罚,罚款金额总计2000余万元[11] - 福建有关单位对建设单位永安抽蓄公司相关负责人进行追责,包括对董事长兼总经理给予政务记过、党内警告处分,对分管工程建设的副总经理给予记大过、严重警告处分等[11][12] - 监理单位华东咨询公司已与涉及宴请及有偿陪侍的涉事人员解除劳动合同,涉事场所被责令停业整顿[12] 后续整改与行业影响 - 中国电建正在组织施工单位制定整改方案,对存在问题进行彻底整改,确保边坡稳定[4] - 中国电建已组织所属参与抽水蓄能工程建设的单位全部停止作业,开展排查整顿[12] - 福建省正在组织对全省抽水蓄能电站建设工程开展排查[12] - 国家能源局正在组织对全国其他地方的抽水蓄能工程开展安全质量集中整治,指导开展抽查检查,重点查处类似问题[12] - 国家能源局福建监管办公室等部门将对项目质量问题和风险隐患整改实行挂牌督办,确保问题整改到位[13]
中国电建:下属子公司签约海水淡化项目合同,合同金额约171.93亿元
格隆汇APP· 2026-01-14 17:57
格隆汇1月14日|中国电建公告,公司下属子公司中国电建集团国际工程有限公司和巴士拉省政府签订 了伊拉克巴士拉海水淡化项目合同,合同金额约为171.93亿元人民币。该项目位于伊拉克巴士拉省法奥 区域。项目主要内容为设计建造一座日产水量100万立方米的海水淡化厂、日供水量100万立方米的输水 系统(包括长约240公里的输水管线、一座主泵站和九座接收泵站)以及一座总装机容量300MW的配套 自备电站等设施。项目工期为6个月的有限开工期及1350天的主体工程期,缺陷责任期为24个月。 ...
中国电建(601669) - 中国电力建设股份有限公司关于签署重大合同的公告
2026-01-14 17:45
特此公告。 中国电力建设股份有限公司董事会 证券代码:601669 股票简称:中国电建 公告编号:临 2026-003 中国电力建设股份有限公司 关于签署重大合同的公告 本公司董事会及全体董事保证本公告内容不存在任何虚假记载、误导性陈述 或者重大遗漏,并对其内容的真实性、准确性和完整性承担法律责任。 近日,中国电力建设股份有限公司下属子公司中国电建集团国际工程有限公 司和巴士拉省政府签订了伊拉克巴士拉海水淡化项目合同,合同金额约为171.93 亿元人民币。该项目位于伊拉克巴士拉省法奥区域。项目主要内容为设计建造一 座日产水量100万立方米的海水淡化厂、日供水量100万立方米的输水系统(包括 长约240公里的输水管线、一座主泵站和九座接收泵站)以及一座总装机容量300MW 的配套自备电站等设施。项目工期为6个月的有限开工期及1350天的主体工程期, 缺陷责任期为24个月。 敬请投资者注意投资风险。 二〇二六年一月十五日 ...
中国电建:下属子公司签订约171.93亿元海水淡化项目合同
证券时报网· 2026-01-14 17:41
人民财讯1月14日电,中国电建(601669)1月14日公告,近日,公司下属子公司中国电建集团国际工程 有限公司和巴士拉省政府签订伊拉克巴士拉海水淡化项目合同,合同金额约171.93亿元人民币。项目工 期为6个月的有限开工期及1350天的主体工程期,缺陷责任期为24个月。 ...
福建永安抽水蓄能电站项目被指偷工减料,官方通报
新浪财经· 2026-01-14 17:37

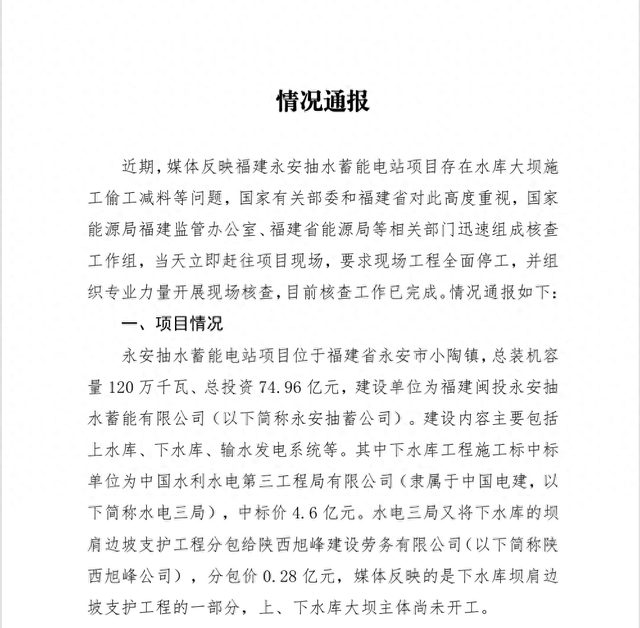

情况通报 近期,媒体反映福建永安抽水蓄能电站项目存在水库大坝施 工偷工减料等问题,国家有关部委和福建省对此高度重视,国家 能源局福建监管办公室、福建省能源局等相关部门迅速组成核查 工作组,当天立即赶往项目现场,要求现场工程全面停工,并组 织专业力量开展现场核查,目前核查工作已完成。情况通报如下: 一、项目情况 永安抽水蓄能电站项目位于福建省永安市小陶镇,总装机容 量 120万千瓦、总投资 74.96亿元,建设单位为福建闽投永安抽 水蓄能有限公司(以下简称永安抽蓄公司)。建设内容主要包括 上水库、下水库、输水发电系统等。其中下水库工程施工标中标 单位为中国水利水电第三工程局有限公司(隶属于中国电建,以 下简称水电三局),中标价4.6亿元。水电三局又将下水库的坝 肩边坡支护工程分包给陕西旭峰建设劳务有限公司(以下简称陕 西旭峰公司),分包价 0.28亿元,媒体反映的是下水库坝肩边 坡支护工程的一部分,上、下水库大坝主体尚未开工。 二、核查情况 国家和福建省的专业技术单位及业内专家从技术和管理两 方面对相关单位落实项目监管制度、执行技术标准规范情况等关 -3 - 此外,核查工作组针对媒体反映的中国水利水电第十六工程 ...
福建一抽水蓄能电站偷工减料问题处罚决定:三家企业被罚!
北京日报客户端· 2026-01-14 17:31

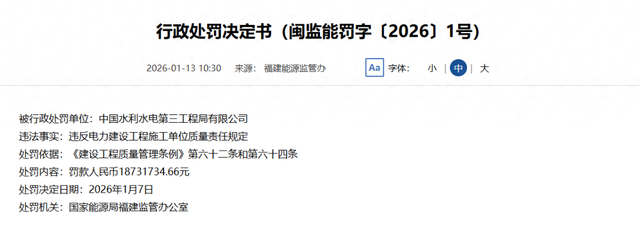

详情如下: 转自:北京日报客户端 国家能源局福建监管办公室对中国水利水电第三工程局有限公司、福建闽投永安抽水蓄能有限公司、浙 江华东工程咨询有限公司分别发出《行政处罚决定书》,罚款金额分别为18731734.66元、5万元、100 万元。 2025年11月底,福建永安抽水蓄能电站下水库工程偷工减料问题(如锚筋桩长度严重不足、注浆不饱 满)被曝光,引发社会对重大基础设施质量的广泛关注。2025年11月29日,中国水利水电第三工程局有 限公司所属的中国电建发布情况通报称:针对媒体反映福建永安抽水蓄能电站施工过程中存在的质量等 问题,中国电建高度重视,已成立调查组,会同有关方面全面调查核实,依法依规处理。 1月13日,国家能源局福建监管办公室对中国水利水电第三工程局有限公司、福建闽投永安抽水蓄能有 限公司、浙江华东工程咨询有限公司(监理单位)分别发出《行政处罚决定书》,罚款金额分别为 18731734.66元、5万元、100万元。 ...
福建一抽水蓄能电站偷工减料问题处罚决定:三家企业被罚!
中国能源报· 2026-01-14 16:59
事件概述 - 国家能源局福建监管办公室对福建永安抽水蓄能电站下水库工程的相关责任方发出行政处罚,罚款总金额超过1883万元 [1] - 处罚对象及金额分别为:施工单位中国水利水电第三工程局有限公司被罚1873.173466万元、项目法人福建闽投永安抽水蓄能有限公司被罚5万元、监理单位浙江华东工程咨询有限公司被罚100万元 [1] 事件背景与问题 - 2025年11月底,福建永安抽水蓄能电站下水库工程被曝光存在偷工减料等质量问题,具体问题包括锚筋桩长度严重不足、注浆不饱满 [1] - 该质量问题的曝光引发了社会对重大基础设施质量的广泛关注 [1] 相关方回应与处理 - 2025年11月29日,涉事施工单位所属的中国电建集团发布情况通报,表示对媒体反映的问题高度重视,已成立调查组,并会同有关方面进行全面调查核实,承诺依法依规处理 [1] - 2026年1月13日,国家能源局福建监管办公室正式对三家责任单位作出行政处罚决定 [1]
趋势研判!2025年中国城市大水网建设行业政策、发展现状、供水情况、管道长度及未来发展趋势分析:全域水网加速构建,智慧生态赋能韧性未来[图]
产业信息网· 2026-01-14 09:07
行业定义与核心目标 - 城市大水网建设是以自然河湖为基础、引调排水工程为通道、调蓄工程为节点、智慧调控为手段,统筹水源、供水、排水、防洪、水生态、水环境等多系统的综合性基础设施建设活动 [2] - 其核心目标是提升城市水安全韧性,应对水资源短缺、洪涝灾害、水污染与水生态退化等复合挑战,保障供水安全、排水畅通、防洪可靠与水环境健康 [2] 行业分类维度 - 从功能上可分为水资源配置网、防洪排涝网、水生态环境网和智慧调控网 [3] - 从空间上可分为市域/城市群级骨干水网、区县区域水网、市政与用户侧末端水网 [3] - 从建设模式上可分为新建工程、存量改扩建工程与数字化升级改造 [3] 产业链格局 - 产业链呈“上游基础供给—中游工程集成—下游运营服务”的闭环协同格局 [5] - 上游聚焦勘察设计、材料供应与核心设备制造,高性能材料与智能化装备占比持续提升 [5] - 中游以EPC总承包模式整合设计、施工与系统集成,国企主导大型工程建设,民企侧重智慧系统整合 [6] - 下游以运维服务为核心,涵盖传统管网检测修复与智慧化运维数据服务,全链条价值重心正向智慧化、全生命周期服务环节转移 [6] 政策驱动背景 - 行业受到《国家水网建设规划纲要》等一系列重磅政策的全方位支持,为系统化推进和高质量落地筑牢制度基础 [6] 自然灾害与投资驱动 - 2024年全国平均降水量达697.7毫米,较常年偏多9%,降雨时空分布不均且极端性突出,引发严重洪涝灾害,造成直接经济损失高达2630.4亿元 [8] - 水利建设投资持续增长,2020-2024年完成投资从8182亿元攀升至13529亿元,年复合增长率达13.4% [8] - 2024年投资结构中,国家水网重大工程建设投资达5747亿元,占比42.5%,成为核心投资方向 [8] 水资源供需现状 - 2024年全国用水总量为5928.0亿立方米,供水总量与之持平,供需处于“紧平衡”状态 [10] - 农业用水占比高达61.6%,工业用水占比为16.4%,生活用水占比15.6%,人工生态环境补水占6.4% [10] - 非常规水源利用量已达251.6亿立方米,占供水总量的4.3% [10] 基础设施建设现状 - 2024年全国供水管道长度达119.95万公里,同比增长4.02%;排水管道长度达99.36万公里,同比增长4.32% [11] - 行业已建成世界最大规模水利工程体系,正从单一功能向“水资源—水安全—水生态—智慧化”四位一体综合体系升级 [11] 智慧水务发展 - 智慧水务作为核心赋能引擎,市场规模快速扩张,2024年已达约240亿元,预计2025年将突破300亿元 [11] 未来发展趋势:系统协同 - 行业将打破行政区划与部门壁垒,以流域尺度统筹推进国家骨干水网与各级水网深度融合,实现多系统协同调度 [12][13] - 建设范围将延伸至乡镇村庄等末端场景,推动城乡水务一体化发展 [13] 未来发展趋势:数字赋能 - 数字孪生技术将成为核心支撑,实现物理水网与数字水网的深度耦合,推动管理模式向主动预测预警转变 [14] - 将构建一体化智慧调度平台,推进规划、建设、运维全生命周期的数智化转型 [14] 未来发展趋势:生态低碳 - 生态化设计将全面融入建设全流程,推广海绵城市理念、非开挖修复、高性能环保管材等绿色技术 [15] - 将强化能源-水-碳协同管理,并通过加密调蓄设施、优化管网布局等举措增强水网应对极端气候的韧性 [15]
